KOUTEI
ガントチャートプラグイン

設定ガイド

フィールドの設定

※運用後にアプリの設定を変更する場合は、プラグインの設定も再度行ってください。

1

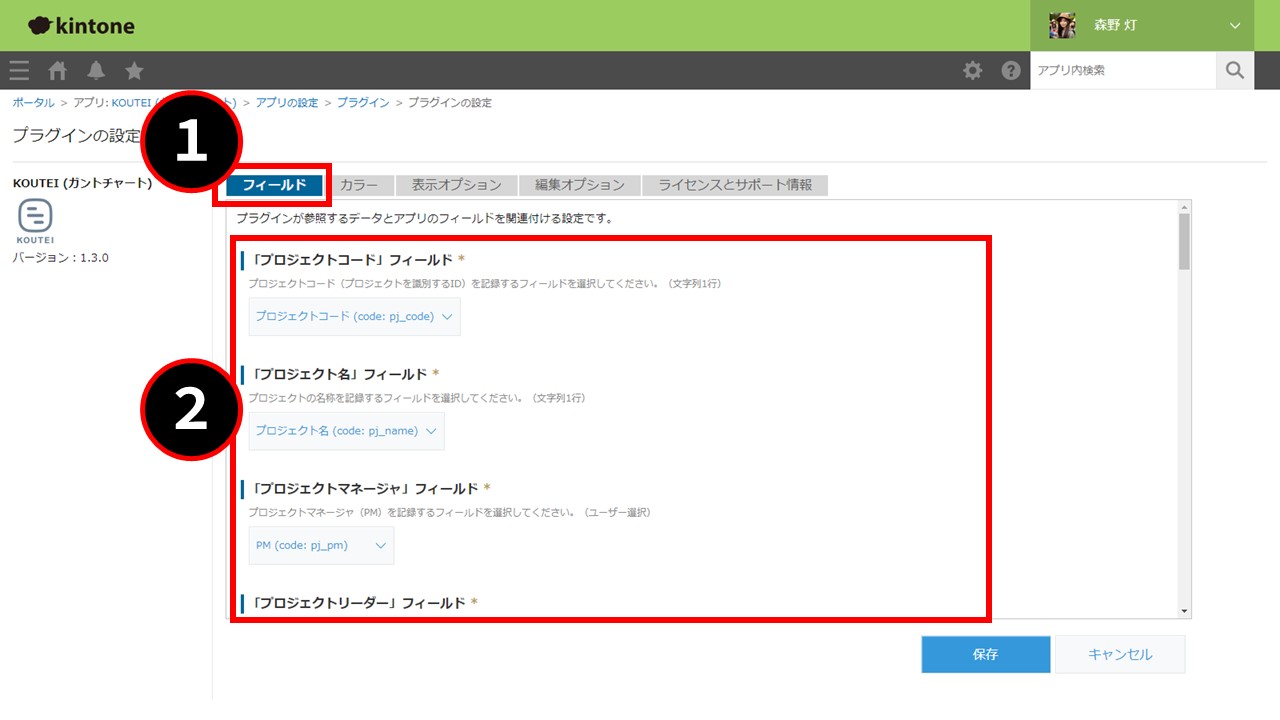

【フィールド】タブを開きます。


※アプリテンプレートをご利用でない場合、②に進んでください。

※アプリテンプレートをご利用の場合は、②の設定を行う必要はありません。『カラーの設定』へ進んでください。

2

下表に記載している設定項目に該当するフィールドを設定してください。( *の付いた項目は必須です。)

プラグインの設定項目 フィールドタイプ フィールドの設定内容
「プロジェクトコード」フィールド* (文字列1行)
「プロジェクト名」フィールド* (文字列1行)
「プロジェクトマネージャ」フィールド (ユーザー選択)
「プロジェクトリーダー」フィールド* (ユーザー選択)
「プロジェクトメンバー」フィールド* (ユーザー選択)
「全体開始予定日」フィールド* (日付)
「全体終了予定日」フィールド* (日付)
「総予定工数」フィールド* (数値)
「プロジェクト進捗状況」フィールド* (ドロップダウン)
「工程名のリスト」フィールド (文字列複数行) ここに工程名を改行して登録しておくことで、ガントチャート上で工程を入力する際にリストから選択できるようになります。
「タスク一覧」フィールド* (サブテーブル)
「工程(タスクのグループ)」フィールド * (サブテーブル内の文字列1行)
「作業名(タスク名)」フィールド * (サブテーブル内の文字列1行)
「タスクの担当者」フィールド* (サブテーブル内のユーザー選択)
「タスクの種別」フィールド* (サブテーブル内のドロップダウン)
「タスクの優先度」フィールド* (サブテーブル内のドロップダウン)
「タスクの開始予定日」フィールド* (サブテーブル内の日付)
「タスクの終了予定日」フィールド* (サブテーブル内の日付)
「タスクの予定工数」フィールド* (サブテーブル内の数値)
「タスクの進捗状況」フィールド* (サブテーブル内のドロップダウン)
タスクの開始前を表すステータス* 「タスクの進捗状況」の未着手にあたる選択肢が必要となります。
タスクの完了を表すステータス* 「タスクの進捗状況」の完了にあたる選択肢が必要となります。
タスクのキャンセルを表すステータス* 「タスクの進捗状況」のキャンセルにあたる選択肢が必要となります。
「タスクの進捗率」フィールド* (サブテーブル内の数値)
「タスクのメモ」フィールド* (サブテーブル内の文字列複数行)
